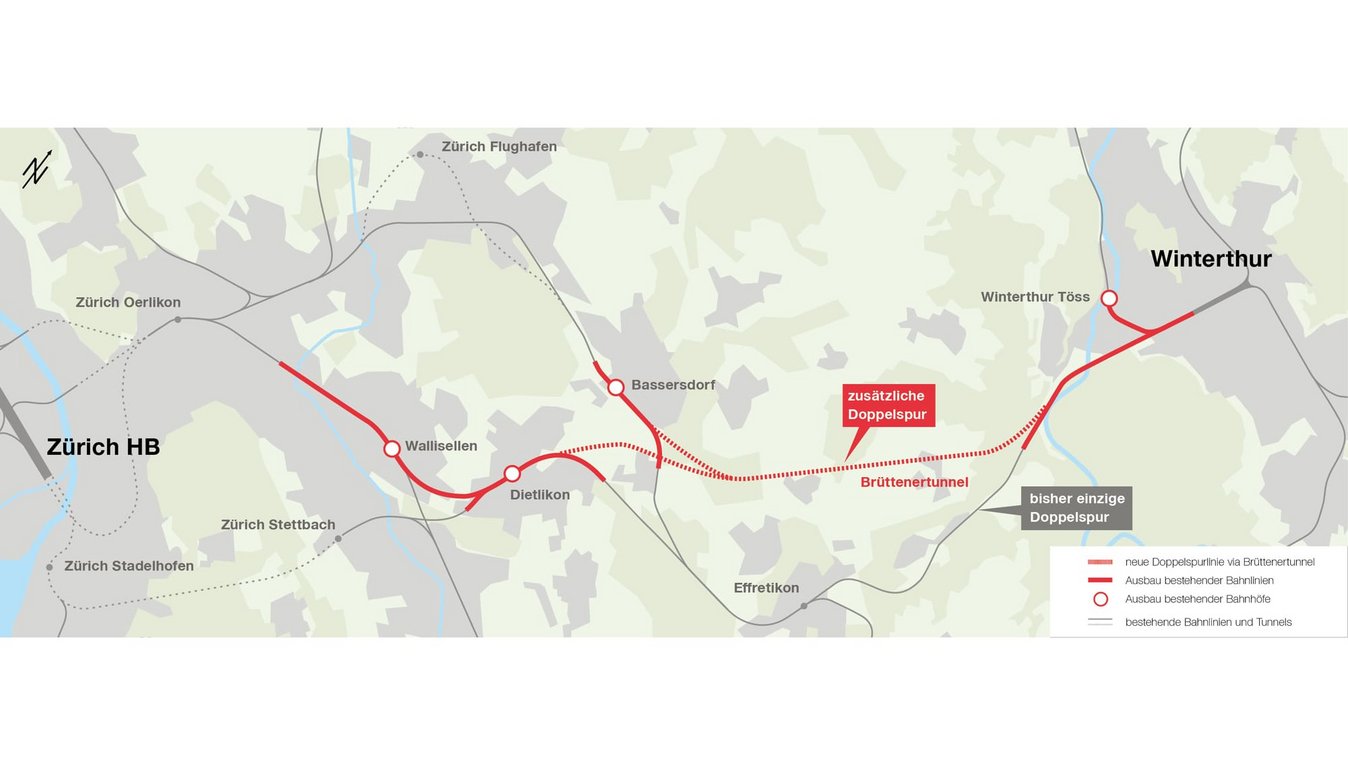

MehrSpur Zurigo - Winterthur, Brüttenertunnel
Breve descrizione
Il fulcro per eliminare la strozzatura della capacità tra Zurigo e Winterthur è il tunnel di Brüttener, lungo circa 8,3 km, che ha una diramazione di circa 1 km in direzione dell'aeroporto.
Progetto
Per questa estensione sotterranea a doppio binario sarà costruita una galleria a binario unico con un diametro interno di circa 8,3 m per ogni direzione di marcia. I due tunnel a binario unico saranno collegati da un totale di 20 connessioni trasversali a intervalli massimi di 500 metri.

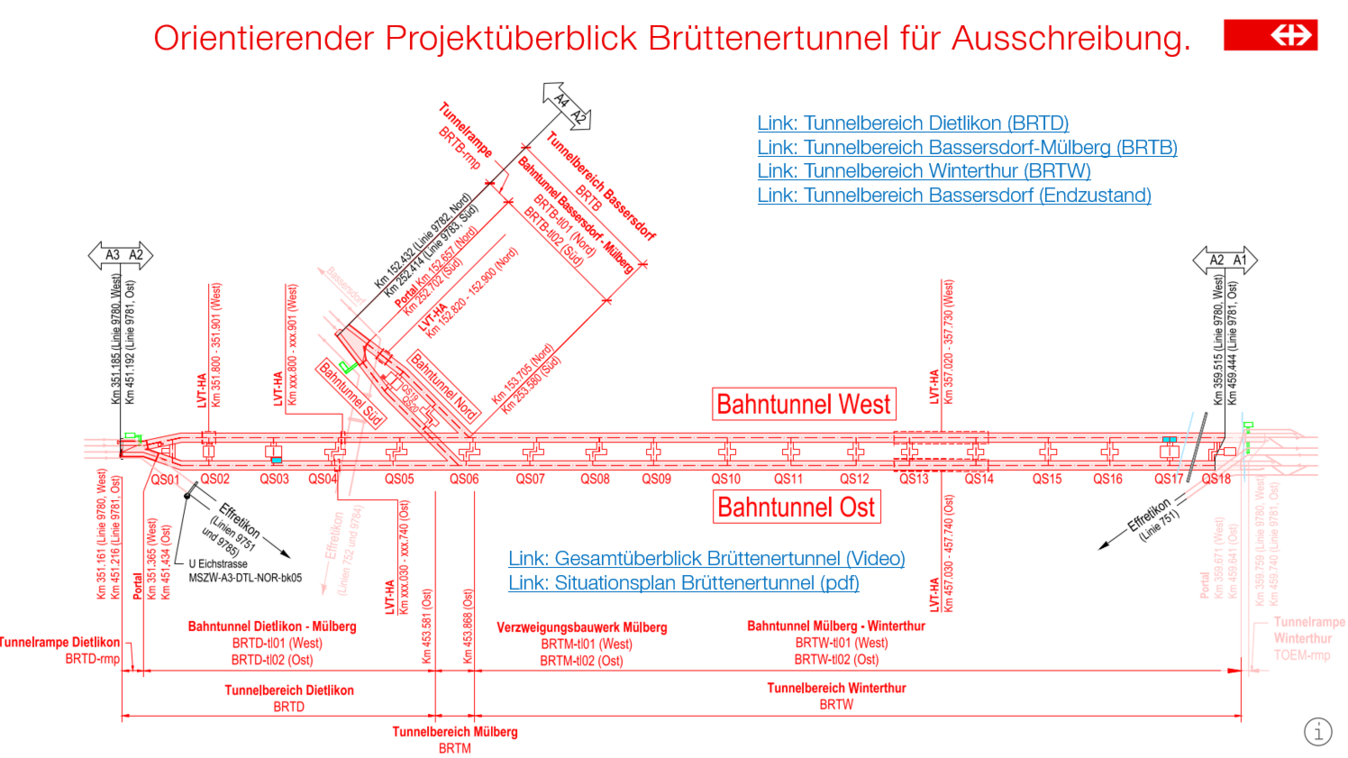

La costruzione del tunnel tra Dietlikon e Winterthur sarà realizzata principalmente con una fresa dal sito di installazione presso il portale di Dietlikon, a sud, con una lunghezza di circa 2 x 8.000 metri. Le due gallerie ferroviarie nell'area del tunnel di Bassersdorf saranno scavate rispettivamente per 600 e 700 metri dal sito di installazione di Bassersdorf. Il collegamento tra le tre aree di tunnel di Dietlikon, Winterthur e Bassersdorf è assicurato dall'area del tunnel di Mülberg con due strutture di diramazione sotterranee.
Per la costruzione dell'intero sistema di gallerie sono necessari i seguenti lavori:
pareti di palancole
pali trivellati
pareti a diaframma
pareti di chiodi
pareti perforate
Ancoraggi in tensione
Miglioramento del terreno
Gallerie e sostegni - TBM, SM, MUF, MUL
Sigillatura
Lavori di rivestimento
Gallerie interne
Produzione di segmenti
Gestione dei materiali con stoccaggio provvisorio, sistema di nastri trasportatori, stazione di carico e carico ferroviario
- Paesaggistica
Servizi in dettaglio
- Scavo (roccia e roccia sciolta): circa 2.000.000m3
- Calcestruzzo (calcestruzzo gettato in opera e calcestruzzo proiettato): circa 600.000m3
- Armatura: circa 26.000 tonnellate
- Pareti in palancole: circa 31.000m2
- Pareti a chiodi: circa 4.000m2
- Pareti di pali: circa 7.000m2
- Pareti a diaframma: circa 15.000m2
- Ancoraggi tesi: circa 73.000 m
Sfide
- L'offerta si basa su un modello strutturale digitale in 3D. Il modello strutturale 3D del tunnel di Brüttener costituisce la base per la realizzazione del tunnel di Brüttener da parte dell'appaltatore con il metodo BIM-to-field.
- L'uso della metodologia BIM mira ad aumentare la qualità, l'efficienza e la sicurezza del processo di pianificazione e realizzazione per tutte le parti coinvolte.
Sostenibilità
Per l'attuazione della sostenibilità ecologica, l'imprenditore definisce un responsabile della sostenibilità (specialista della sostenibilità) che è disponibile per il progetto e garantisce la sostenibilità ecologica presso l'imprenditore.
Ulteriori informazioni
